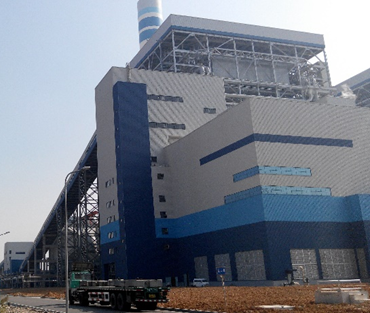

——國電蘭州熱電輸灰系統改造限時完成
2014年11月底,趕在超強冷空氣之前,源牌集團杭州華源前線能源設備有限公司承建的國電蘭州熱電有限責任公司2*110MW#1、#2機組倉泵輸灰系統改造,成功通過168試運行。 國電蘭州熱電有限責任公司#1、#2機組除了正常發電任務外,更擔負著當地百萬居民的供熱任務。該電廠建成較早,原系統的鍋爐出灰輸送距離遠,經常堵管,而且管道磨損、耗氣量大,灰輸送系統嚴重影響電廠運行安全。但是,原系統復雜,電廠領導一直未下決心停爐整改。 2014年下半年,通過多次實地考察,我公司承擔了機組灰系統的改造任務,并且要求在計劃停爐1個半月內完成所有拆除、供貨、安裝調試等任務。作為蘭州市主城區的供熱機組、民生工程,機組改造工期沒有推遲的可能。時間短、條件差,是擺在我們面前的現狀。 我公司接到任務后,馬上組織工程師趕赴現場,在項目經理蘇富強地帶領下就地進行提資設計,項目人員白天與業主溝通交流、現場提資測量,晚上進行施工設計。在設計期間,為解決了原有電除塵器大灰量、長距離和豎管向下輸送等行業難題,項目人員經常工作到凌晨,終于在十天內攻克技術難關,完成兩臺機組氣力輸灰系統的施工圖設計工作等工作。采購等部門需要在極短的時間內完成控制柜、電源柜、倉泵及進口壓力變送器等設備采購、組裝、發貨。工廠加班加點生產柜體、組裝調試、及時發貨。在現場,項目組協同業主根據項目特點排出合理施工工序,確保設備到貨及時安裝,提前進行分部分項調試,嚴控關鍵工期節點。 現場緊張有序地安裝工作完成后,終于迎來了調試階段。經過現場項目人員幾個晝夜的聯動調試,國電蘭州熱電有限責任公司#1、#2機組干灰輸送系統一次性通過168小時滿負荷運行。 業主懸著的心終于落地了。

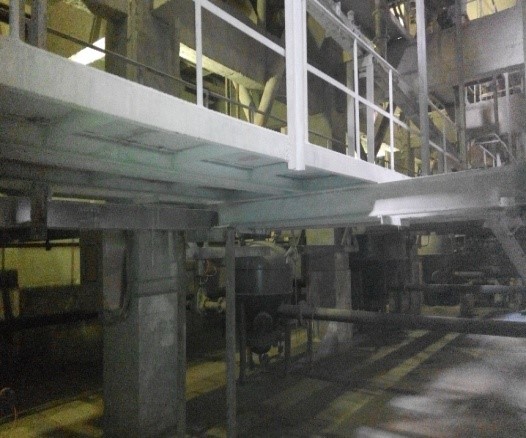

國電蘭州熱有限責任公司配有兩臺鍋爐,鍋爐煙氣除塵采用靜電除塵器,每臺鍋爐配兩臺雙室四電場電除塵器,每臺爐的電除塵器每一個電場設置2個灰斗,除塵器總效率大于等于99.2%,飛灰輸送距離為1000米。除灰系統改造完成后,設計方案優化調整為采用獨立的PLC方式,互不影響,可以同時運行,也可以單獨運行。與此同時,由于優化了系統,兩臺爐運行只需2臺空壓機,較原來的3臺空壓機開啟還不能滿足兩臺爐系統的運行相比,節約了35%的功耗。經驗證#1、#2機組干灰輸送系統各項性能參數均達到或超過技術協議要求,多項參數超出了業主預期。 此次系統的成功改造,得益于我司近百個項目成功運行的經驗。其遠距離輸送性能可靠,再一次證明了我司的氣力輸送技術的先進性。國電蘭州熱電有限責任公司#1、#2機組干灰改造工程的圓滿完成也是我司通力協調,執行力強、敢打硬仗的又一例證。
